项目指导

项目指导流程(DP)的目的是由项目委员会进行主要决策和全面控制,对项目成功承担问责责任。日常管理工作委托给项目经理(PM)。

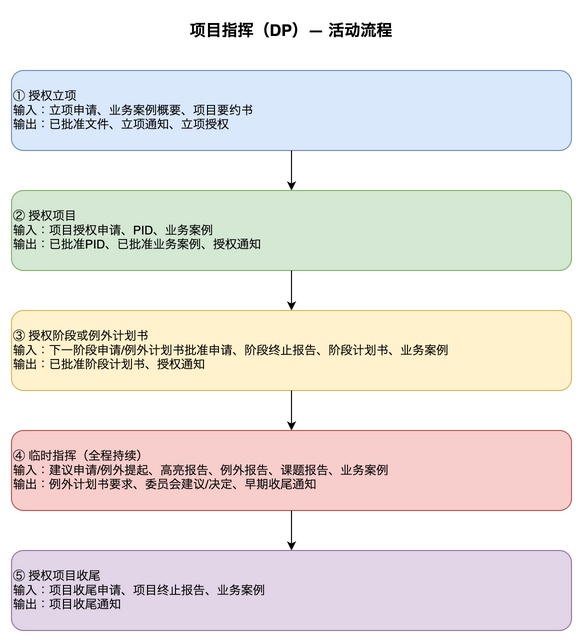

项目指导(DP)活动流程图
项目指导(DP)活动流程图

目标

旨在确认和建立以下内容。

  • 授权立项:项目立项已获授权
  • 授权交付:项目成果物的交付已获授权
  • 维护治理:在整个生命周期中实施适当的指挥和控制
  • 确认持续合理性:项目持续可行
  • 战略一致:与业务层的关联性得到维护
  • 授权收尾:项目收尾已获授权
  • 价值实现:项目结束后的收益实现计划得到妥善管理和审查

定位

触发器

在项目启动流程(SU)完成,项目经理发出项目立项申请时启动。

实施要点

  • 运作特点
    • 例外管理:项目委员会不参与日常活动,专注于通过报告进行监控和重要决策
    • 权限委托:向项目经理和团队经理提供适当的权限,明确定义决策流程至关重要
  • 主要角色
    • 外部联络:将业务层战略与项目对齐,承担沟通渠道的角色
    • 统一指挥:向项目经理提供一致连贯的指导(委员会内部意见分歧时,项目执行官作出最终决定)
  • 建议与指导
    • 双向互动:委员会向项目经理提供非正式建议,项目经理也可在必要时寻求建议——双向沟通非常重要

活动

输入活动输出
项目立项申请(触发器)
业务案例概要(审查)
项目概要书(审查)
项目成果物描述书(审查)
阶段计划书·立项用(审查)
授权立项业务案例概要(已批准)
项目概要书(已批准)
项目成果物描述书(已批准)
阶段计划书·立项用(已批准)
立项通知
项目立项授权(触发项目立项流程)
项目授权申请(触发器)
项目立项文件(审查)
业务案例(审查)
授权项目项目立项文件(已批准)
业务案例(已批准)
项目授权通知
下一阶段申请(触发器)
例外计划书批准申请(触发器)
阶段终止报告(审查)
阶段计划书·下一阶段用(审查)
项目计划书(确认)
业务案例(确认)
授权阶段或例外计划书阶段终止报告(已批准)
阶段计划书·下一阶段用(已批准)
项目计划书(必要时更新并批准)
业务案例(必要时更新并批准)
已授权阶段或例外(触发 CS)
项目立项文件(必要时更新并批准)
建议申请(触发器)
例外提起(触发器)
经验教训报告(审查)
亮点报告(审查)
问题报告(审查)
例外报告(审查)
业务案例(确认)
临时指挥例外计划书申请(触发 SB)
项目委员会建议和决定(触发 CS)
提前收尾通知(触发 CP)
项目收尾申请(触发器)
项目终止报告(审查)
业务案例(确认)
授权项目收尾项目收尾通知

各活动详情

授权立项

启动项目需要在时间、成本和资源方面进行大量投入。本活动的目的是让项目委员会严格判断这一投入是否值得,并正式给予批准。

项目委员会的推荐行动:

  • 确认一致性和可行性
    • 确认项目方法与业务方针一致
    • 确认业务案例概要可行,并有助于实现战略目标
  • 批准关键文件
    • 审查并批准项目概要书项目成果物描述书
  • 确认计划和资源
    • 批准立项阶段的阶段计划书,设定容忍度
    • 指示落实人员、设施、项目支持等后勤保障
  • 通知和授权
    • 通知利益相关方和相关部门,项目已进入立项阶段
    • 正式授权项目经理开始立项阶段

授权项目

在立项阶段末,由项目经理提交项目实施授权申请时触发。在投入资金和资源之前,项目委员会严格评估以下方面是否已得到保障。

  • 业务合理性:存在稳健的业务案例,项目可行且有价值
  • 可实现性:项目计划书和收益管理方法能否可靠地交付预期价值
  • 管理体系:管理方法和控制措施是否能充分支撑计划的实现

如果项目委员会不批准该项目,则必须在该时点进行提前收尾

项目委员会的推荐行动:

  • 批准文件和标准
    • 审查并批准项目立项文件(PID)
    • 确认并同意整体项目容忍度
  • 有效性检查
    • 确认以往类似项目的经验教训已在计划中得到体现
    • 确认对风险(威胁和机会)的应对措施已得到适当规划
  • 保障资源并通知
    • 保障并承诺完成项目所需的人员和资源(按阶段提供给项目经理)
    • 正式通知业务方和利益相关方项目已获授权
  • 最终指示
    • 正式授权项目经理实施项目(或在不批准的情况下指示提前收尾)

临时指挥

项目委员会不仅在授权时点行动,还在整个项目生命周期中支持项目经理并控制进度。

临时指挥的主要触发场景:

  • 一般建议:明确业务可持续性目标(ESG 要求等)
  • 响应申请:解决冲突或缩小复杂选项范围
  • 响应报告:接收亮点报告、例外报告、问题报告
  • 外部变化:业务优先级变化或外部因素对项目的影响
  • 关切事项:项目委员会成员的个别关切
  • 结构变更:委员会成员变动

阶段内出现例外情况时:

  1. 授权例外计划:当例外超出阶段容忍度时,委员会审查并批准例外计划书。批准的计划成为新的基线。
  2. 项目权限委托变更:当业务方指示政策变更或收尾时,委员会选择:
    • 作为变更请求处理:要求项目经理重新规划阶段或项目
    • 提前收尾并重新启动:停止当前项目,基于新的权限委托重新启动

项目委员会的推荐行动:

  • 建议与支持:回应项目经理的非正式申请,提供必要的研究和建议
  • 上报响应
    • 问题:作出决策。对于偏规格,决定拒绝(要求纠正)还是有条件接受(现状接受)
    • 例外报告:审查内容,决定是否继续
  • 监控进度:审查亮点报告,必要时采取纠正措施
  • 传达信息:及时将业务决定和政策变更通知项目经理

授权阶段或例外计划书

未经项目委员会正式批准,不得开始下一阶段。本活动确认当前绩效,并证明对下一阶段投入的合理性。

  • 所有阶段必须执行:每个阶段开始前都必须经过此批准流程
  • 审查重点:在确认当前阶段绩效(实际情况)后,判断下一阶段计划书(或例外计划书)是否合理

项目委员会的推荐行动:

  • 评估绩效:审查并批准阶段终止报告
  • 审查计划:仔细审查项目经理申请批准的阶段计划书例外计划书
  • 执行决策
    1. 批准计划,继续推进
    2. 拒绝计划,要求项目经理重新考虑和修订
    3. 判断项目合理性已丧失,指示提前收尾
  • 传达状态:按照沟通管理方法,将最新情况通知业务方和利益相关方

授权项目收尾

以受控方式关闭项目与启动项目同等重要。项目委员会将初始计划(PID)与最终绩效进行比较评估,确认项目已完成其使命。

未以受控方式收尾的风险:

  • 向运营方的移交不完整,导致收益无法实现
  • 项目团队未获释放,妨碍其下一项工作
  • 项目最终的成败或偏差程度不明确

项目委员会的推荐行动:

  • 评估成就
    • 比较**项目立项文件(PID)**的初始版本和最终版本,评估目标达成度和计划偏差
    • 审查并批准项目终止报告
  • 移交收益管理
    • 批准更新的收益管理方法
    • 将只有项目收尾后才能确认的收益的评估责任正式移交给业务方(运营方)
  • 最终业务案例确认
    • 将实际数据(成本、风险、工期)与业务案例概要进行比较,评估最终合理性
  • 通知并释放资源
    • 按照沟通管理方法,正式通知各相关方项目收尾
    • 指示撤除和归还支持基础设施和资源;注明停止成本计算的结束日期
    • 确认团队成员的离场手续已正确完成

应用

一般注意事项

将本流程应用于实践时,最重要的是明确指挥管理之间的界限。

  • 项目执行官的职责:本流程的所有活动最终由项目执行官负责
  • 工作委托:项目执行官可以将实务工作委托给他人,但进行关键决策和授权的权限仍留在执行官本身
  • 项目经理不能就项目执行官职责范围内的事项(如项目授权、最终资金批准、战略判断等)自行作出决定或批准

角色裁剪

可以委托给项目保证的场景:

  • 授权立项:立项阶段计划书的有效性确认可委托给项目保证
  • 授权项目:沟通管理方法的检查等可以委托
  • 临时指挥:变更请求影响评估的检查等可以委托

在所有情况下,最终问责由项目委员会承担。

职责

活动业务层项目执行官高级用户高级供应商项目经理团队经理项目保证项目支持
授权立项IA/R
授权项目IA/RCCIICI
临时指挥CA/R¹C/IICI
授权阶段或例外计划书IA/RCCIICI
授权项目收尾IA/RCCIICI

R = 负责, A = 问责, C = 咨询, I = 知会

  • :业务相关
  • :用户相关
  • :供应商相关

将实践应用于流程

实践在项目指导流程中的应用
业务案例确认战略一致性和可行性,批准业务案例的各版本。与业务方就收益和可持续性容忍度达成一致,设定阶段级容忍度
组织化确保委员会由代表业务、用户和供应商利益的适当权限持有者组成。批准项目经理团队结构、所有管理方法(商业、沟通、变更)和交付模型
计划审查计划和方法是否与战略和关键里程碑一致。批准项目计划书、各阶段计划书和例外计划书;承诺所需资金、人员和资源
质量高级用户定义质量期望和验收标准。对项目保证承担问责责任,批准所有管理方法和成果物描述书;商定并设定质量容忍度
风险在立项前和各阶段批准前考虑高层次风险。批准风险管理方法,持续确认整体风险水平在可接受范围内
问题批准问题管理方法,及时响应提出的问题。必要时委托变更权威,决定变更预算
进度批准数字化和数据管理方法。与业务方就时间、成本和范围容忍度达成一致,通过亮点报告和例外报告监督计划进行情况

与其他框架的比较

概念PRINCE2PMBOKPgMP
治理主体项目委员会(DP)发起人/指导委员会项目群治理委员会
例外管理容忍度内委托给项目经理,超出时上报变更请求管理/上报流程(待补充)
授权时机每个阶段前必须授权阶段门评审(待补充)
