问题

PRINCE2 问题实践的目的是捕获和评估问题,并控制对项目基线的变更

项目是在持续变化的组织和环境中开展的。范围越广、周期越长,就越可能需要处理问题和变更。问题管理是项目监控的核心;不加过滤(审查)地处理信息,是保持应对变化能力的关键。

基本定义

术语定义
问题需要项目管理关注的与项目相关的事件。可由团队成员或利益相关方随时提出,并记录在项目日志中
变更对构成项目基线的已批准产品的修改。在获得具有适当权限的个人或角色批准之前,不纳入基线
项目基线受变更控制的管理产品和项目产品的当前已批准版本
  • 避免预判:在评估问题之前,不要判断问题的好坏。
  • 变更态度:变更不是需要回避的事物;它在所有项目中都不可避免。重要的是以响应性、受控的方式加以处理。

问题管理框架(指导)

问题管理方法由以下组成部分构成。

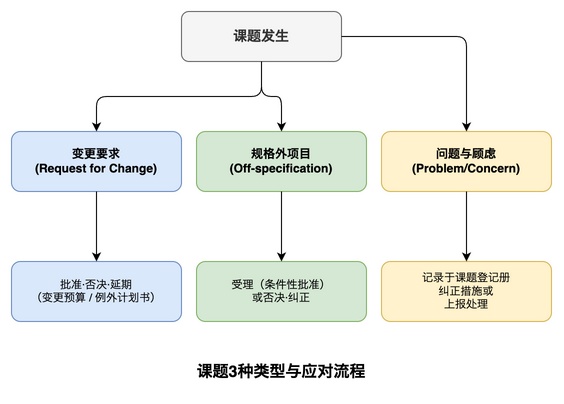

三类问题及响应流程
三类问题及响应流程
  • 基线:对受变更控制的产品和文件的清晰定义。
  • 问题解决:识别、捕获和评估问题并提出最佳解决方案的程序。
  • 变更控制:描述如何管理和控制对项目基线的修改和变更。
  • 变更授权委托:项目委员会分配给特定个人或角色的决策权,以实现快速、受控的响应。
  • 变更预算:在规划阶段预留的资金,用于应对预期的变更和问题。

1. 基线

评估变更的影响需要项目委员会批准的基线

  • 变更可见性:每次批准并实施变更时,会创建一个新版本。变更控制允许追踪变更时间和授权人。
  • 需定义的内容:无论项目规模如何,团队必须定义:
    • 基线级别:将产品分解到可以独立发布或修改的粒度。
    • 识别方法:建立为每个产品分配唯一标识符(ID)的系统。
    • 记录信息:决定在项目日志中维护哪些信息(版本、状态、与其他产品的依赖关系)。
    • 批准权限:明确基线化所需的具体权限和审批流程。
  • 完整性验证:定期验证产品的实际状态与其批准状态是否一致。通常在每个阶段末或项目结束时进行。

2. 问题解决

所有问题都应进行适当分类和评估,为识别哪些项目管理方面未按预期运作提供有价值的数据。

  • 问题分类:问题分为以下类别:
    • 问题(Problem):具有直接负面影响的问题。
    • 关切(Concern):应评估其时效性和影响的事件。
    • 外部事件:发生在项目外部环境中可能影响项目的事件。
    • 商业机会:为项目或用户组织带来意外积极成果的事件。
  • 与风险的区别:在评估问题时,确认其是不确定事件(风险)还是已发生事件(问题)。若仍存在不确定性,则转移至风险登记册进行管理。
  • 记录与分析
    • 问题登记册:记录所有问题。
    • 问题报告:在需要详细分析时创建;汇总类型、对基线的影响和建议解决方案。

3. 变更控制

识别和评估可能影响项目基线的变更,并决定批准、拒绝或推迟。

  • 变更请求(RFC):变更基线的具体提案。必须明确目标管理产品并提供变更理由。
  • 偏规格:未达到质量规格(预期功能或标准)的产品。必须始终通过变更控制程序处理。
  • 让步:项目委员会接受原样、不要求采取纠正措施的偏规格。

4. 变更授权委托

审查和批准变更请求和偏规格的最终权限在于项目委员会

  • 委托不足:项目委员会必须就琐碎的变更决策进行咨询,导致延误并妨碍进展。
  • 委托过度:当权限分散过广时,与业务合理性的一致性丧失,整体项目收益面临风险。
  • 变更权威:根据项目规模和复杂性,在项目管理团队的多个层级任命变更权威,防止不必要的上报。

5. 变更预算

  • 变更预算形式:通常指专门为管理变更预留的资金,但也可根据情况定义为可相互权衡的授权约束
  • 权限与预算配对:项目经理必须确认委托的变更权限附有足够的变更预算,以实际实施这些变更。

问题管理 5 步骤技术

问题管理采用以下标准 5 步骤技术执行。

  1. 捕获:识别问题,准确理解其内容,并记录在问题登记册或问题报告中。
  2. 评估:分析问题对项目业务目标、进度、成本、质量和风险的影响。
  3. 提议:考虑多种解决方案,并将成本效益最佳的方案作为建议汇总。
  4. 决策:具有适当权限的人员决定批准、拒绝或推迟所提议的解决方案。
  5. 实施:根据决策执行行动。这可能包括更新基线以及修改或添加工作包。

评估问题

审查问题时,识别其类型并明确对项目的具体影响。

  • 综合评估视角:需要进行综合评估,考虑对已批准目标和容忍度、业务案例以及与其他产品依赖关系的影响。
  • 权衡考量:包括考虑权衡,例如以进度延迟换取质量提升,以及让步的可能性。

变更决策

类型响应注意事项
变更请求批准确定变更资金来源(使用变更预算、缩减其他范围或申请额外资金)
变更请求拒绝确认拒绝变更能维持业务合理性,预期收益仍可实现
变更请求申请例外计划当问题源于质量规格过于严格,可通过更改批准容忍度解决时适用
变更请求申请进一步信息当批准或拒绝的影响复杂时,推迟决策并寻求进一步分析
偏规格接受评估对业务合理性的影响。更新基线并记录为让步
偏规格拒绝考虑解决方案(使用变更预算、提交例外计划、合同补救措施)

支持技术

  • 根本原因分析(RCA):将问题分解为组成部分,以识别真正的根本原因而非表面症状。
  • 帕累托分析(80/20 法则):基于 80%的结果来自 20%的原因的原则;优先识别影响最大的原因。
  • 因果分析(鱼骨图):按类别对重要因素进行分类并直观呈现。
  • 失效模式与影响分析(FMEA):列举产品或流程中所有可能的失效并评估其后果。当原型存在时尤为有效。
  • 5 个为什么:通过反复问”为什么?“来探究问题的深层根源。即使没有统计数据也可使用的简单工具。

支持实践的管理产品

问题管理方法(项目立项文件的组成部分)

  • 目的:描述如何捕获和报告问题,并说明如何评估和控制对项目基线的变更。
  • 概括性内容
    • 范围:问题管理方法的范围说明
    • 项目基线要素:构成项目基线的管理产品清单
    • 问题报告与解决程序:如何提出、报告和解决问题的说明
    • 变更控制程序:如何请求、决策、纳入和验证对项目基线的变更
    • 变更预算:授权的变更预算及在阶段或工作包层面的分配
    • 职责:与问题管理方法相关的职责,包括变更权威的委托

问题登记册(项目日志的组成部分)

  • 目的:捕获项目生命周期中提出的所有问题报告、其当前状态和关闭日期。
  • 概括性内容
    • 问题标识符:问题的唯一参考代码
    • 问题类型:问题、关切、外部事件、商业机会、变更请求、偏规格
    • 严重性:优先级和严重性评估
    • 状态:问题的当前状态(已记录、已审查、已处理等)
    • 决策:对问题响应所作决策的记录

问题报告

  • 目的:描述问题对项目基线的影响,确定如何解决问题,并推荐决策。
  • 概括性内容
    • 描述:问题因素、原因和影响的摘要
    • 影响分析:对项目基线影响的分析
    • 选项:项目、用户或供应商应对问题的方式
    • 建议:项目经理或团队经理推荐的决策

主要角色与职责

角色主要职责
业务层提供问题管理和变更控制的业务层政策、标准和程序。批准项目级变更预算(如适用)。响应上报的问题
项目执行官确定是否需要项目级变更预算及其金额。设定阶段级变更预算。批准问题管理方法。以持续业务合理性为重点对上报问题进行决策
高级用户以保护预期收益为重点对上报问题进行决策。同意问题管理方法
高级供应商以保护整体解决方案完整性为重点对上报问题进行决策。同意问题管理方法
项目经理与利益相关方协商准备并维护问题管理方法。管理问题和变更控制程序。维护问题登记册。实施纠正措施
团队经理执行工作包描述书中约定的问题和变更控制程序。实施纠正措施
项目保证就问题管理方法向项目经理提供建议。向项目委员会确认问题管理方法符合业务政策
项目支持维护问题登记册,维护项目基线,协助项目经理创建问题报告

与原则的主要关系

原则实现方式结果
确保持续的业务合理性确保问题和变更从对业务案例和项目合理性影响的角度进行评估在保持项目与整体业务战略一致的同时处理问题和变更
关注产品将问题和请求的变更与项目基线相关联确保变更的清晰可追溯性和与产品的关联
例外管理建立问题管理权限和程序项目经理在项目委员会委托权限内管理问题、做出决策和报告例外的有效手段
根据项目进行裁剪仅要求与项目重要性、复杂性、所选交付方法和产品特性相适应的变更控制级别控制与响应能力之间的适当平衡

与其他框架的比较

概念PRINCE2PMBOKPgMP
问题/变更管理文件问题管理方法、问题登记册、问题报告变更管理计划、变更日志(待补充)
变更类型变更请求、偏规格、问题/关切、外部事件、商业机会变更请求(含纠正措施、预防措施、缺陷修复、更新)(待补充)
变更批准权限项目委员会(可委托给变更权威)变更控制委员会(CCB)(待补充)
