项目管理-流程概述

发布于 2026-04-23 12:12 1516 字 8 min read

issyuu avatar

issyuu

静水深流,湖心小筑(Lakeheart Retreat),在静谧水畔凝结思考,谱写日常的歌。

简明总结 PRINCE2 七大管理流程的核心定位、输入输出以及项目生命周期演进路线图。

流程概述

流程是一组结构化的活动,旨在实现特定目标,定义了输入、输出和行动顺序。PRINCE2 流程包含正确指挥、管理和交付项目所必需的活动。

7 个流程

PRINCE2 共有 7 个流程。

流程缩写主要参与者目的
项目启动(Starting up a Project)SU项目经理、业务方确认可行性
项目指挥(Directing a Project)DP项目委员会项目委员会决策
项目立项(Initiating a Project)IP项目经理详细规划与基线建立
阶段控制(Controlling a Stage)CS项目经理项目经理日常管理
产品交付管理(Managing Product Delivery)MP团队经理团队制作与报告
阶段边界管理(Managing a Stage Boundary)SB项目经理下一阶段准备
项目收尾(Closing a Project)CP项目经理正式结束程序
  • 最小阶段结构:无论项目规模大小,时间轴上始终至少存在立项阶段最终阶段两个阶段。根据规模和需要,可以在这两个阶段之间插入一个或多个中间阶段。

流程概览图

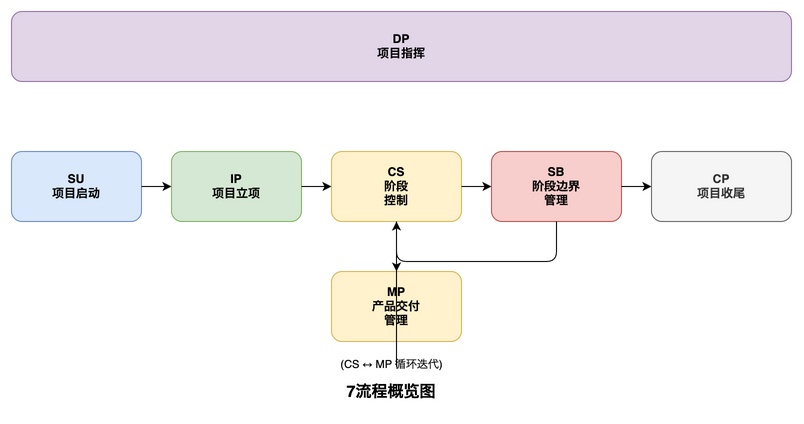

7个流程概览图
7个流程概览图

项目生命周期

项目开始前

项目正式启动之前,需要一个准备阶段,将想法或需求具体化并确认其可行性。

  1. 项目权限委托(触发器):项目启动的触发因素。由业务方(委托项目的组织)提供。形式可从口头指示到正式定义的文件不等。
  2. 项目启动(SU)流程:在正式启动项目之前,确认该项目是否有价值且可行
    • 主要活动:任命项目经理和项目委员会,创建项目概要书,创建阶段计划书(用于立项阶段)。
  3. 项目指挥(DP)流程:项目委员会审查项目概要书和阶段计划书,决定是否授权项目继续推进。

立项阶段

在获准启动项目后,制定详细计划并建立管理控制体系的阶段。

  1. 项目立项(IP)流程:为项目成功建立关键基础:
    • 详细规划:明确进度和资源。
    • 治理构建:定义项目管理方法和控制措施。
    • 业务案例完善:开发支撑投资合理性的稳健业务案例。
    • 收益管理:确定如何审查项目带来的收益。
  2. 下一阶段准备:在立项阶段后半段,使用**阶段边界管理(SB)**流程,为下一阶段制定详细计划。
  3. 阶段结束与授权:项目委员会使用项目指挥(DP)流程,决定是否授权整个项目和下一阶段。经批准的PID(项目立项文件)作为评估未来进度的基线保存。

后续阶段

立项阶段之后,项目经过一个或多个实施阶段(后续阶段)推进。日常管理、成果物创建和阶段切换是重点。

  1. 阶段控制(CS)流程:项目委员会按阶段将日常管理委托给项目经理。
    • 项目经理职责:持续确认项目按已批准计划推进,且预测在容忍度范围内。
    • 向委员会报告:项目经理定期提交亮点报告,向项目委员会通报进展情况。
  2. 产品交付管理(MP)流程:管理项目经理与团队经理(或团队成员)之间的互动。
    • 工作分配:项目经理以**工作包(WP)**的形式分配工作。
    • 团队报告:团队通过检查点报告向项目经理报告进度。
  3. 阶段边界管理(SB)流程:在每个阶段末进行的收尾下一阶段准备流程。
    • 绩效报告与授权申请:项目经理报告当前阶段执行情况,申请进入下一阶段的许可。
    • 规划与更新:制定下一阶段的详细计划,同时根据当前情况更新业务案例
    • 委员会决策:项目委员会评估项目是否与业务战略一致并具有可行性,决定是否授权下一阶段开始。

最终阶段

由于项目是临时性组织,最终阶段结束时需要正式终止项目的程序。

  1. 项目收尾(CP)流程:执行以下活动:
    • 成果物移交与所有权确认:确认项目成果物的接受方能够拥有并继续使用成果物。
    • 绩效评估:将项目最终绩效与初始计划进行比较评估。
    • 资源释放:释放分配给项目的人员和资源。
    • 文件归档:妥善存档项目相关文件,以备日后参考和审计。
    • 收益审查计划确认:确认或修订评估项目完成后出现的收益的计划。

项目结束后

即使项目正式收尾后,确认价值实现的活动仍将继续。

  • 收益实现:大多数收益在项目完成后的运营阶段实现。
  • 收益管理方法的作用:收益审查的时机和方式,以及谁对其负责,都必须记录在案。

流程描述的构成要素

每个流程按以下结构描述:

要素内容
目的执行该流程的原因
目标该流程需要实现的具体目标
定位与其他流程的关系;管理产品的输入/输出
活动推荐的行动顺序
职责通过 RACI 表定义的角色分工

与其他框架的比较

概念PRINCE2PMBOKPgMP
流程总数7 个流程5 个流程组(49 个流程)(待补充)
日常管理流程阶段控制(CS)、产品交付管理(MP)执行流程组、监控流程组(待补充)
项目结束流程项目收尾(CP)项目收尾(待补充)
