进展
PRINCE2 进展实践的目的是监控计划与实际成果的差距,预测持续可行性,并控制超出容忍度的偏差。
基本定义
| 术语 | 定义 |
|---|
| 进展(Progress) | 计划目标与实际成果的衡量 |
| 预测(Forecast) | 通过分析历史数据和过去的模式得出的未来预判 |
| 例外(Exception) | 项目经理与项目委员会之间合意的**容忍度(Tolerance)**预计被超出的情况 |
进展管理指导
- 定义管理层级和容忍度
- 应用两种控制(基于事件或基于时间的控制)
- 审查和报告进展与经验教训
- 预测剩余工作量并上报
- 利用数据
1. 管理层级与容忍度

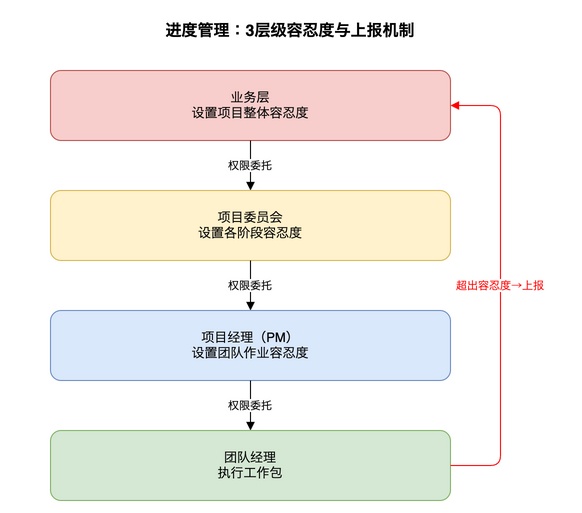

进展管理:三层容忍度与上报机制
项目通过三个层级进行管理,每个层级在各自分配的容忍度范围内承担责任。
- 业务层(项目外部):设定总体要求和项目级容忍度。
- 项目委员会(指挥层):负责项目级控制。向项目经理分配阶段容忍度,决定是否继续。预计超出容忍度时向业务层报告。
- 项目经理(管理层):负责阶段的日常管理。预计超出阶段容忍度时,通过例外报告向项目委员会上报。
- 团队经理(交付层):在合意的容忍度范围内控制工作包。预计超出工作包容忍度时,提出问题通知项目经理。
容忍度矩阵
| 容忍度领域 | 项目级 | 阶段级 | 工作包级 | 成果物级 |
|---|
| 收益 | 业务案例 | 阶段计划书 | — | — |
| 时间 | 项目计划书 | 阶段计划书 | 工作包描述书 | — |
| 成本 | 项目计划书 | 阶段计划书 | 工作包描述书 | — |
| 质量 | 项目成果物描述书 | — | — | 成果物描述书 |
| 范围 | 项目计划书 | 阶段计划书 | 工作包描述书 | — |
| 可持续性 | 业务案例 | 阶段计划书 | 工作包描述书 | 成果物描述书 |
| 风险 | 业务案例 | 阶段计划书 | 工作包描述书 | — |
2. 控制类型
在整个项目生命周期中,提供基于事件的控制和基于时间的控制两种进展控制。
| 活动内容 | 控制类型 | 备注 |
|---|
| 监控 | 基于时间的活动 | 作为定期状态检查实施 |
| 控制(决策) | 基于事件的活动 | 在需要时进行决策 |
| 报告 | 时间和事件两者兼有 | 定期报告加特定事件触发的报告 |
适当运用基于事件的控制,可使项目管理团队仅在最需要时召开会议和进行决策,提高工作效率。
3. 审查进展与经验教训
- 定期审查:项目经理使用检查点报告审查进展,并管理项目日志。
- 日志与登记册管理:
- 每日日志:记录小型行动及非正式的问题、备注和观察事项。积累的记录有助于发现新的风险和问题。
- 问题登记册:记录对项目有重大影响的正式问题,以开放方式进行监控和审查。
- 成果物登记册:管理成果物状态(待处理、进行中、已完成)。
- 经验教训管理:积极捕获和促进从经验中学习,用于当前和未来的项目。
- 经验教训分析 5 个问题:期望(期望什么)→事实(发生了什么)→成功(什么做对了)→失败(什么没做好)→改进(下次怎么做)。
4. 报告进展与经验教训
| 报告 | 发送方/接收方 | 类型 | 主要目的 |
|---|
| 检查点报告 | 团队经理 → 项目经理 | 基于时间 | 报告团队计划进展和状态更新 |
| 亮点报告 | 项目经理 → 项目委员会 | 基于时间 | 报告项目和阶段的进展及状态更新 |
| 经验教训报告 | 视情况而定 | 事件/时间 | 提供特定教训、阶段或整个项目的详细经验教训审查 |
| 问题报告 | 视情况而定 | 基于事件 | 使变更请求、偏规格、商业机会或问题得到正式审查和响应 |
| 例外报告 | 项目经理 → 项目委员会 | 基于事件 | 报告预计超出容忍度的情况,征求项目委员会指示 |
| 阶段终止报告 | 项目经理 → 项目委员会 | 基于事件 | 报告阶段绩效,申请进入下一阶段的授权 |
| 项目终止报告 | 项目经理 → 项目委员会 | 基于事件 | 报告整体绩效和后续建议,申请项目收尾授权 |
5. 预测
- 及时响应:不等待偏差实际发生,在预测到时便及早响应,对确保项目成功至关重要。
- 多维视角:不仅考虑时间和成本,还要考虑全部 7 个绩效最终目标。
- 数据分析与系统应用:通过集成系统管理时,可以进行假设情景模拟,减轻项目经理的预测负担。
6. 上报
根据进展审查,判断各级计划是否在合意容忍度范围内。预计超出容忍度的情况为例外,需向上级管理层报告。
- 工作包级例外:团队经理预计超出容忍度时,提出问题通知项目经理。项目经理确认情况并就纠正措施提供建议。
- 阶段级例外:预计超出阶段容忍度时,项目经理创建问题报告,然后向项目委员会提交例外报告。项目委员会可指示项目经理制定例外计划、消除原因、重新设定容忍度或争取进一步考虑时间。
- 项目级例外:预计超出项目整体容忍度时,项目委员会失去指挥项目的权力,必须将决策权上报至业务层。
支持技术
- 仪表盘:使用图表和交通灯等视觉形式,在汇总层面呈现大量决策支持信息。
- 每日站会:简短的日常会议。围绕三个引导性问题共享进展和障碍:“昨天做了什么?""今天要做什么?""有什么问题或障碍吗?”
- 挣值管理(EVM):将范围、进展和成本整合,与基线进行比较。用于客观的历史评估和未来预测。
- 同行评审:请项目管理团队以外具有项目管理经验的人员对项目进行评估。
- 燃尽图/燃起图:用折线图可视化作业进展。在敏捷开发中尤为常用。
- 燃尽图:显示剩余工作量。有助于早期识别估算问题,了解剩余工作量。
- 燃起图:显示已完成工作量。有助于激励团队。
- 回顾会议(Retrospective):关注工作方式而非成果物本身的进展审查。成功的关键:独立的引导者、适当的参与者、视觉工具的应用、聚焦于少数可行动的问题。
- 看板(Kanban):限制在制品(WIP)数量、可视化工作流程的管理系统。可即时视觉识别瓶颈和障碍。
支持实践的管理产品
数字化和数据管理方法(项目立项文件的组成部分)
- 目的:描述如何使用数字技术支持项目管理和项目工作,以及数据和信息将如何被创建、使用和管理。
每日日志(项目日志的组成部分)
- 目的:记录其他 PRINCE2 管理产品未涵盖的非正式问题、所需行动或重要事件。
经验教训日志(项目日志的组成部分)
- 目的:提供记录适用于当前或未来项目的经验教训的存储库。
检查点报告
- 目的:按工作包中定义的频率,向项目经理报告工作包状态。
亮点报告
- 目的:在定义的时间间隔内,向项目委员会提供阶段状态摘要。
例外报告
- 目的:在阶段计划书或项目计划书预计超出设定容忍度时通知项目委员会,并提供继续推进的选项和建议。
阶段终止报告
- 目的:传达足够信息,使项目委员会能够决定下一步行动,包括迄今进展摘要和整体项目状态。
项目终止报告
- 目的:以用于授权项目的项目立项文件版本为基准,审查项目的执行情况。
主要角色与职责
| 角色 | 主要职责 |
|---|
| 业务层 | 设定项目容忍度并在项目权限委托中记录。提供业务层报告要求和标准。在预计超出项目级容忍度时就例外报告作出决策 |
| 项目执行官 | 设定阶段容忍度。从业务角度批准数字化和数据管理方法。在预计超出阶段级容忍度时就例外报告作出决策。预计超出项目容忍度时向业务层提出建议 |
| 高级用户 | 从用户角度同意数字化和数据管理方法。从用户角度确保朝目标持续一致地推进 |
| 高级供应商 | 从供应商角度同意数字化和数据管理方法。从供应商角度确保朝目标持续一致地推进 |
| 项目经理 | 制定并维护数字化和数据管理方法。授权工作包并设定容忍度。建立并维护项目日志。监控阶段计划执行进展。创建各类报告 |
| 团队经理 | 与项目经理就工作包达成一致。创建检查点报告。在预计与工作包容忍度出现偏差时通知项目经理 |
| 项目保证 | 就数字化和数据管理方法向项目经理提供建议。核实阶段和项目进展是否符合合意容忍度 |
| 项目支持 | 管理支持数字化和数据管理方法的专业工具。协助编制、分发和存储报告。维护项目日志 |
与原则的主要关系
| 原则 | 实现方式 | 结果 |
|---|
| 确保持续的业务合理性 | 在定期审查阶段边界和例外情况的进展时确认业务案例的可行性 | 就项目持续可行性作出更好的决策 |
| 阶段式管理 | 将项目分成阶段,每次只授权一个阶段 | 项目以更易于管理的方式推进,对项目资源进行更精细的控制 |
| 例外管理 | 设定容忍度并根据容忍度进行例外管理 | 实现更多基于事件的控制;在预计超出容忍度时将例外上报至下一管理层级 |
| 根据项目进行裁剪 | 设定适合项目风险、复杂性和规模的容忍度和控制 | 与项目风险、复杂性和规模相适应的进展管理、监控和控制级别 |
与其他框架的比较
| 概念 | PRINCE2 | PMBOK | PgMP |
|---|
| 进展控制报告 | 亮点报告、检查点报告、例外报告 | 状态报告、绩效报告 | (待补充) |
| 进展测量技术 | 挣值管理、燃尽图、仪表盘 | 挣值管理 | (待补充) |
| 容忍度概念 | 7 个绩效最终目标各自的容忍度 | 控制阈值 | (待补充) |
